news萬頃稻田鋪展,阡陌縱橫如織。2026年6月29日凌晨,中國能建西北電建一公司承建的大唐龍感湖100兆瓦風電擴建項目首臺風機,在晨光未醒時順利吊裝就位。

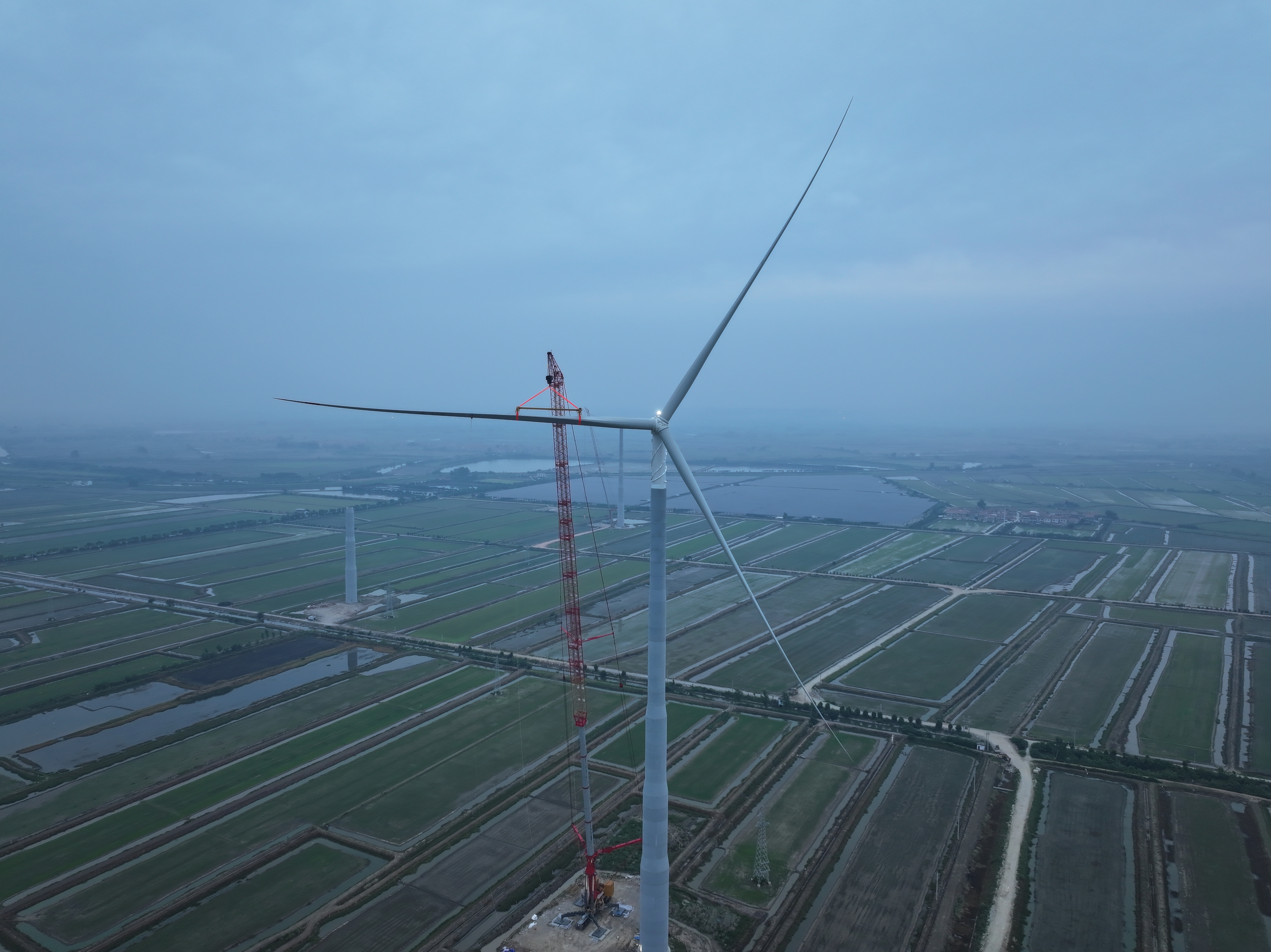

天剛蒙蒙亮,一條橫幅被幾個人扯平,紅底白字,在風里輕輕晃動。他們身后,166米高的風機已完整矗立在天地之間——混塔之上是鋼塔,鋼塔之上是機艙,機艙前方,三支葉片剛剛完成高空精準對接,像一朵巨大的三葉草,安靜地懸停在萬頃稻田上空。
第一臺,立起來了。
風從田壟間穿行而來,掠過小龍蝦養殖塘的水面,拂過正在分蘗的稻禾,吹得工裝衣角翻卷。幾只白鷺從田埂邊驚起,又落回遠處的塘畔。這片土地上,莊稼在長,蝦在長,風機也站起來了。
把旗幟插在田野上
項目總裝機容量100兆瓦,共16臺6.25兆瓦風力發電機組。輪轂中心高度166米,葉片長度108米,葉輪掃風半徑達221米——整機吊裝體量龐大,高空對位精度要求極高,現場協同組織難度空前。
而這支管理團隊是第一次面對混塔結構、第一次挑戰166米高度。圖紙是陌生的,工藝是嶄新的,連腳下這片湖區的軟土質,都是他們從未處理過的。
沒有現成經驗可搬,他們自己就是那個“老師傅”。
黨智博,項目經理,33歲。
白天在現場盯每一道工序,晚上在電腦前啃圖紙到凌晨。混塔怎么拼、鋼塔怎么接、精度控制點在哪里,他說得比教科書還細。可很少有人知道,深夜研讀于他而言已是家常便飯。每天的工作指令準時出現在群里,每天逐條點評當日作業的也是他。他有時笑言:“我比莊稼漢還怕下雨。”但也會認真地告訴筆者:“多虧了大家,要不然真不知道怎么撐下去”
韓曉羽,土建專工,29歲。
龍感湖地表兩米就見水,場區內蝦塘密布,局部地基含水率遠超預期,常規施工方案到了這兒都得改。風機基礎澆筑那幾夜,他蹲在基坑邊,舉著手電筒,照看入模溫度、坍落度、振搗密實度。水汽從腳底漫上來,蚊子糊了一脖子,他早已習慣。凌晨四點澆筑完成,驗收通過才返回項目部,之后的測溫就交給了智能測溫系統,數據實時回傳,確保實時監控。
魏中豪,電氣專工,31歲。
機艙是風機的心臟,上百根電纜、液壓管路、控制系統全擠在里頭。塔筒還沒通電,電梯不能用,他背著工具包一趟一趟徒手往上爬。五十多層樓高,三十分鐘左右才能登頂,下來的時候,工裝上全是油漬,后背被汗浸透,腿肚子直打顫。葉片吊裝當晚,作為負責人全程旁站,一刻不敢停歇,來探親的妻子也為他點贊,期望項目能順利完成首吊節點。
支佳程,2025年新員工,24歲。
去年報到那天,他連混塔長什么樣都沒見過。現在作業機位串著跑,環片卸貨、錨栓張拉、工序銜接、成果驗收……樣樣拿得出手。他是團隊里曬得最黑的那個,站在人堆里一眼就能認出來。無論前一天工作到多晚,第二天六點半雷打不動地跟著班組進現場開早班會,日復一日,毫無怨言。最后一支葉片吊裝結束后,車內休息片刻,直接奔赴下一個機位開始早班會,驗收環片到場。
雍偉,安全負責人,最年長的一個。
雨后巡查、臨時用電、吊車站位承載力——每一條風險他都走到、看到、確認到。他說過一句話,全隊都記得:“我不怕你們嫌我啰嗦,我就怕我少說一句,你們誰回不了家。”劉習成、曹丕柱,兩名安全員,均年過半百,風吹日曬,臉龐黝黑,分守南北風場,機動巡邏。發現問題當天整改,絕不過夜。他們話不多,但眼神不好糊弄。
宋毅坤,2025年新員工,24歲。
他的戰場不在現場,在每一份流程、每一張表格、每一筆付款里。跟蹤付款、對接保函、協調協議,電話一個接一個,電腦上同時開著七八個文檔。現場的人看風機,他看數字。可那些數字,最后都變成了塔筒、電纜、混凝土,變成了工地上的盒飯和深夜的探照燈。
天公不作美,人作美
六月的龍感湖,雨水無定。一場雨能在半小時內把平整的場地泡成沼澤,天氣預報上的太陽圖標,隨時可能被一片云改寫成大雨。

而首臺風機吊裝采用的是單葉片吊裝施工工藝,對風速、能見度要求極為苛刻。氣象窗口顯示:連續四天陰天。這已是六月能給出的最大讓步。
吊裝實施前期,項目部精益求精、提前謀劃。風機吊裝專項方案編制、專家論證、結構驗算、工況精準計算——一系列核心技術籌備工作扎扎實實做了整整一個月。每道工序流程細化到分鐘,關鍵技術參數逐項校核,高空作業、大風工況等潛在風險一一排查,從技術源頭夯實安全質量基礎。作業前,安全技術交底做了一遍又一遍,直到每個人都爛熟于心。
6月25日,天還沒亮透,人已經站在了現場。全新3000噸汽車吊作為主吊設備,巨臂緩緩揚起。鋼塔起吊、就位、緊固,與混塔對接;隨后機艙升至166米高空,稍作休整,增加夜間照明,機艙配件傳送鏈吊裝準備就緒。吊裝指揮手里攥著對講機,拇指一直懸在通話鍵上。這個高度,風速比地面大了兩級,高空對接的精度要求極高。他一條指令接一條指令遞向吊車司機,語速平穩,手心全是汗。
6月27日,機艙內部調試檢查結束,隨后輪轂吊裝就位。

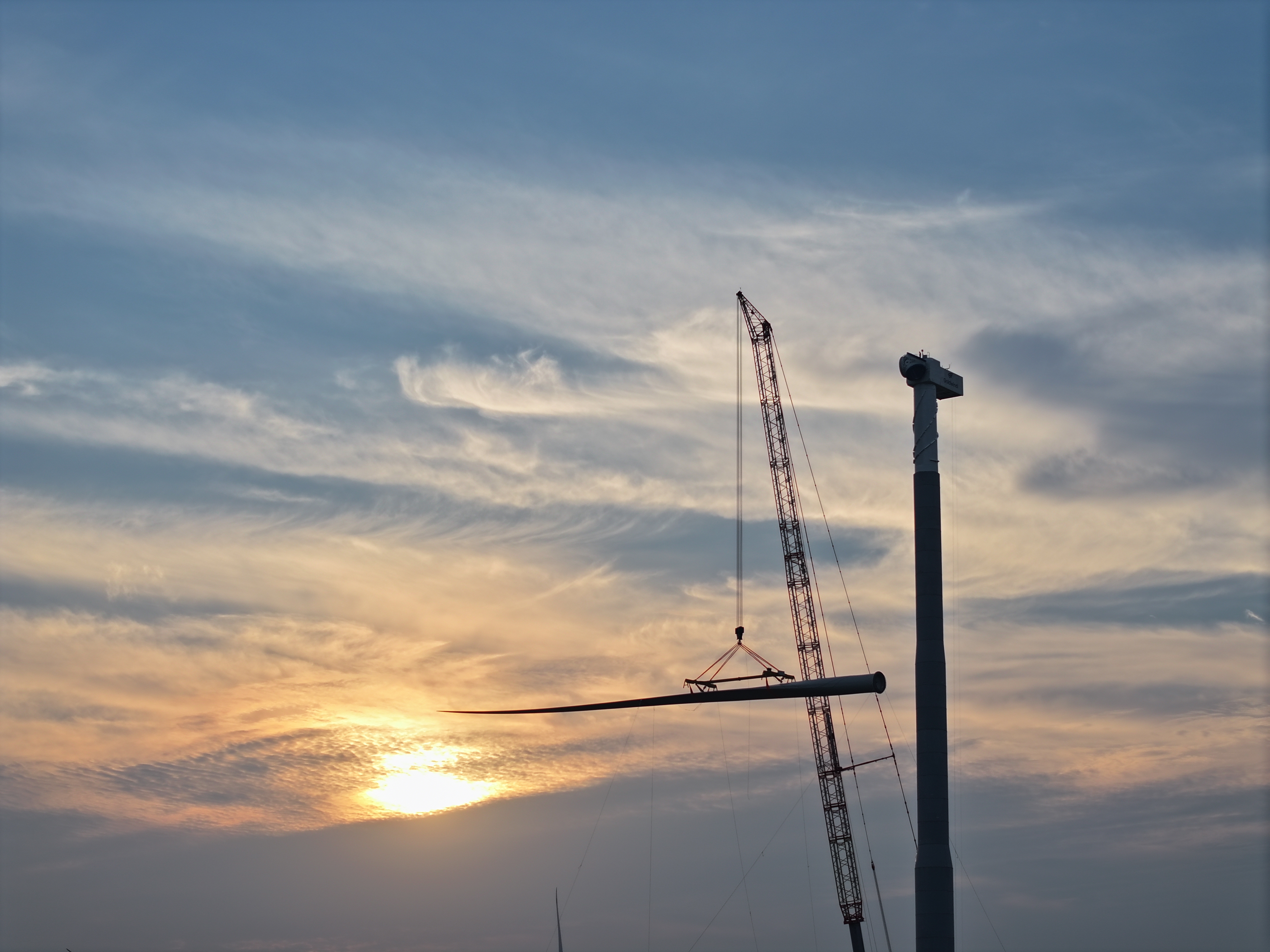

6月28日,“龐然大物”來了!三支108米長的葉片陸續進場。區別于傳統的地面組合,葉片要在百米高空精準對接輪轂,24小時內必須吊裝完所有葉片,否則雨水將至,時間不等人。
傍晚,天色漸暗,吊裝指揮眼睛一刻不敢離開,對講機里只剩簡短指令,一支葉片即將對接完成……第二只葉片準備——夜間蝦塘潮氣上涌,蛙鳴不斷,田埂間蚊蟲密集,眼皮被盯腫,卻不敢頻繁揉搓。緊接著又是下一支……
6月29日,凌晨4點55分,最后一支葉片對接完畢,全過程安全平穩、規范有序、質量可控。
“等天亮點,咱們拉橫幅留念!給公司報喜!”所有人面帶疲憊,卻綻開了勝利的笑臉。
風記得
從混塔到鋼塔,從機艙到葉輪——第一臺完整的166米風機,立在了龍感湖的田野上,穩穩當當。這是第一臺。一臺一臺立起來,就是十六臺。

“累嗎?”
“累,但西北鐵軍永遠不會停下”。
莊稼會一茬一茬地長,蝦會一季一季地收。而風機,會一直站在那里,一年、十年、二十年。第一臺風機已經立起來了。十五臺,正在路上。
風,會記得這一切,也會記得,這群人——西北鐵軍。
